Krankenhäuser werden nie fertig gebaut, sie werden fortlaufend transformiert, erweitert und modernisiert. Und das stets unter einer Bedingung, die es im konventionellen Bauwesen nicht häufig gibt: im laufenden Betrieb. Dieser Umstand macht den Klinikbau zu einer der komplexesten Disziplinen im Hochbau und stellt gleichzeitig eine einzigartige Chance für digitale Methoden dar. BIM und 3D-Laserscanning können hier einen entscheidenden Beitrag leisten: als Grundlage für sichere Planung, transparente Koordination und einen effizienten digitalen Klinikbetrieb.
Der Klinikbau: Ein Sonderfall im Hochbau
Kaum eine andere Gebäudetypologie vereint so viele Anforderungen auf engstem Raum wie ein Krankenhaus. OP-Bereiche, Intensivstationen, Labore, Sterilgutversorgung und medizintechnische Infrastruktur erzeugen eine außergewöhnlich hohe TGA-Dichte. Redundante Energieversorgung, medizinische Gase, Reinraumtechnik und hochspezifische Lüftungssysteme greifen eng ineinander, wodurch Koordinationskonflikte nicht im architektonischen entstehen, sondern im technischen Gefüge.
Hinzu kommt ein struktureller Druck: Der Investitionsstau in deutschen Krankenhäusern wird auf 30 bis 50 Milliarden Euro geschätzt. Mit der Krankenhausreform und dem Transformationsfonds über 50 Milliarden Euro (2026–2035) steigt der Handlungsdruck erheblich. Sanierungen, Erweiterungen und Neubauten müssen schneller realisiert werden als je zuvor, oftmals unter Volllast des laufenden Betriebs.
Das Bundesinstitut für Bau-, Stadt- und Raumforschung (BBSR) hat dies mit dem Forschungsprojekt KlinikBIM aufgegriffen: Ein 169-seitiger Leitfaden der RWTH Aachen formuliert erstmals einen belastbaren Standard für die BIM-Implementierung im Krankenhausbau, dieser bestimmt Richtlinien, sowohl in den Auftraggeber-Informationsanforderung (AIA) bis hin zur Integration in den Betrieb.
Bauen im laufenden Betrieb: Eine besondere Herausforderung
Was in anderen Branchen als Ausnahme gilt, ist im Klinikbau der Regelfall: Umbau und Erweiterung finden statt, während Patientinnen und Patienten im Nebenbereich versorgt werden. Dies stellt außergewöhnliche Anforderungen an Planung, Koordination und Ausführung:
- Lärm- und Staubschutz müssen streng kontrolliert werden, denn Baustaub kann Infektionsrisiken erhöhen und Hygienebarrieren kompromittieren.
- Umschlusszeiten sind präzise zu planen: Kurze Zeitfenster, oft nachts oder am Wochenende, erfordern exakte Vorabkoordination.
- Logistik im Bestand ist komplex: Transportwege, Lagerflächen und Zugänge sind mit dem klinischen Betrieb abzustimmen.
- Infektionskontrollmaßnahmen (z. B. ICRA – Infection Control Risk Assessment) sind in jedem Gewerk zu berücksichtigen.
- Scantätigkeiten und Begehungen müssen so geplant werden, dass Patientenschutz und Datensicherheit gewährleistet sind.
Fehlende oder veraltete Bestandsdokumentation macht all das noch schwieriger. Wenn die tatsächliche Lage einer Abluftleitung nicht bekannt ist oder eine Entwässerung auf dem Plan fehlt, entstehen Überraschungen auf der Baustelle, die für direkten Folgen bei Terminen, Kosten und den klinischen Betrieb sorgen.
"Im Klinikbau ist jede Terminverzögerung mehr als ein wirtschaftliches Problem – sie kann medizinische Abläufe direkt beeinflussen."
Kai Weist
Laserscanning im Klinikbetrieb: Digitale Realitätserfassung ohne Betriebsunterbrechung

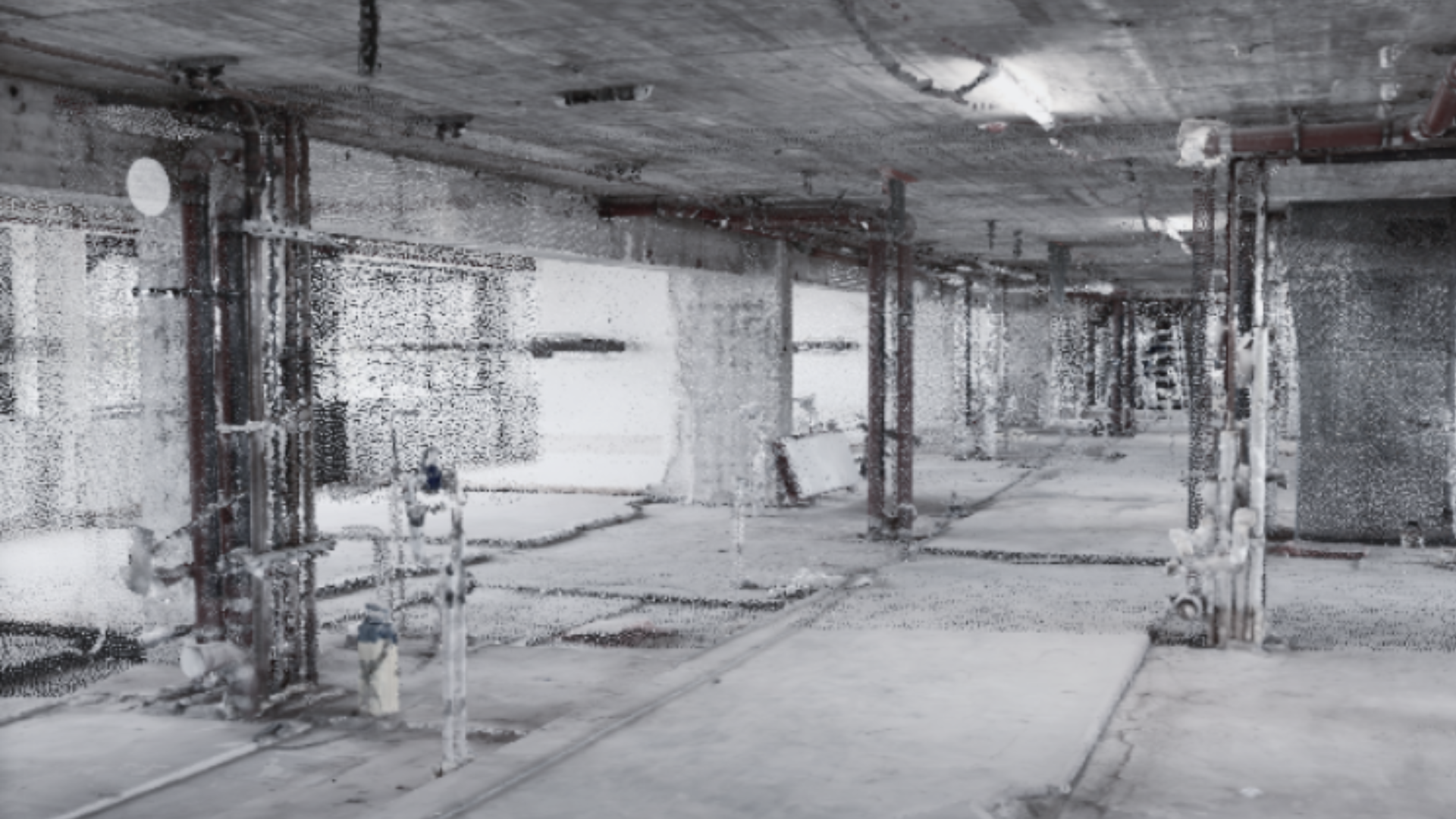

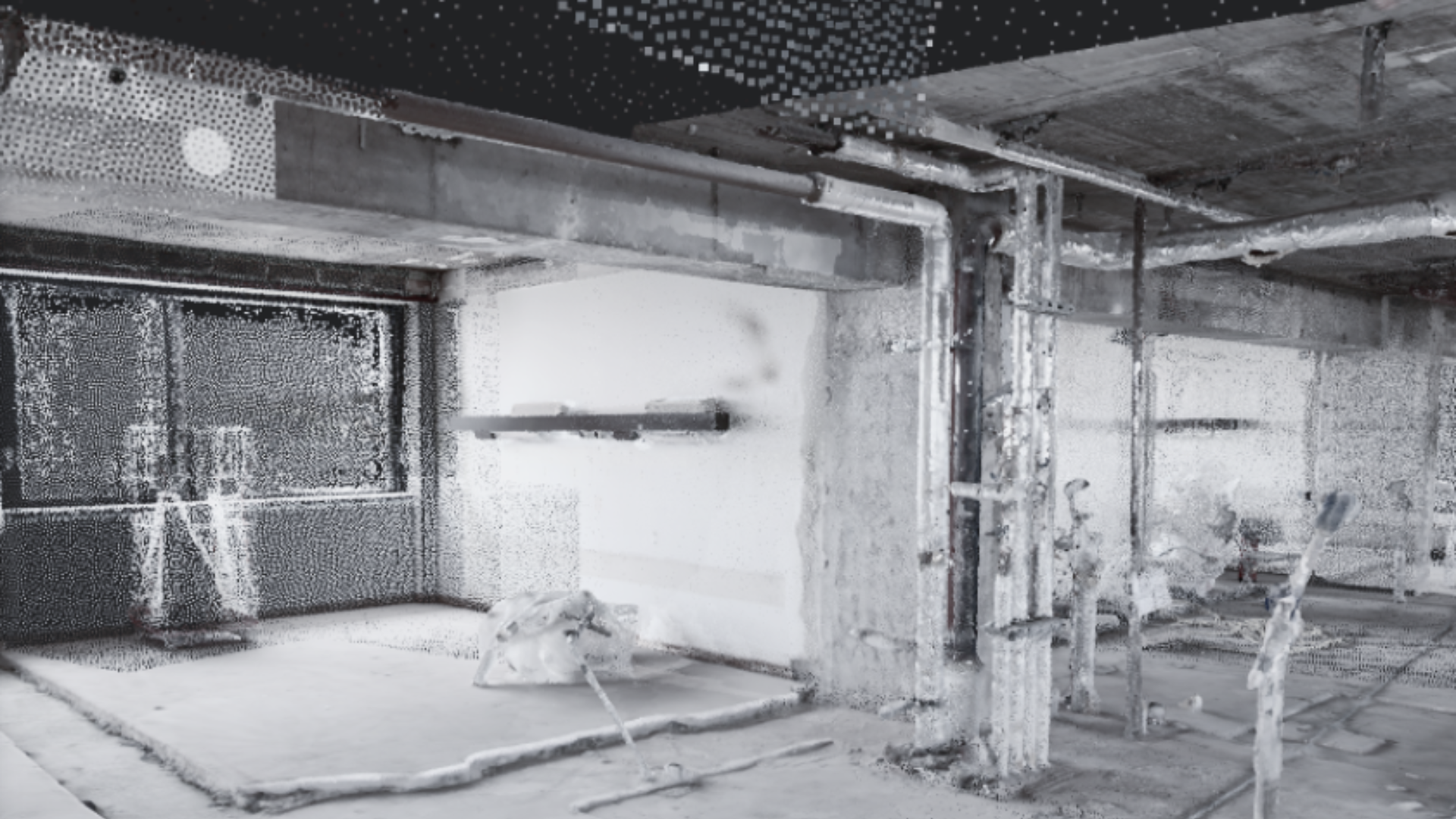

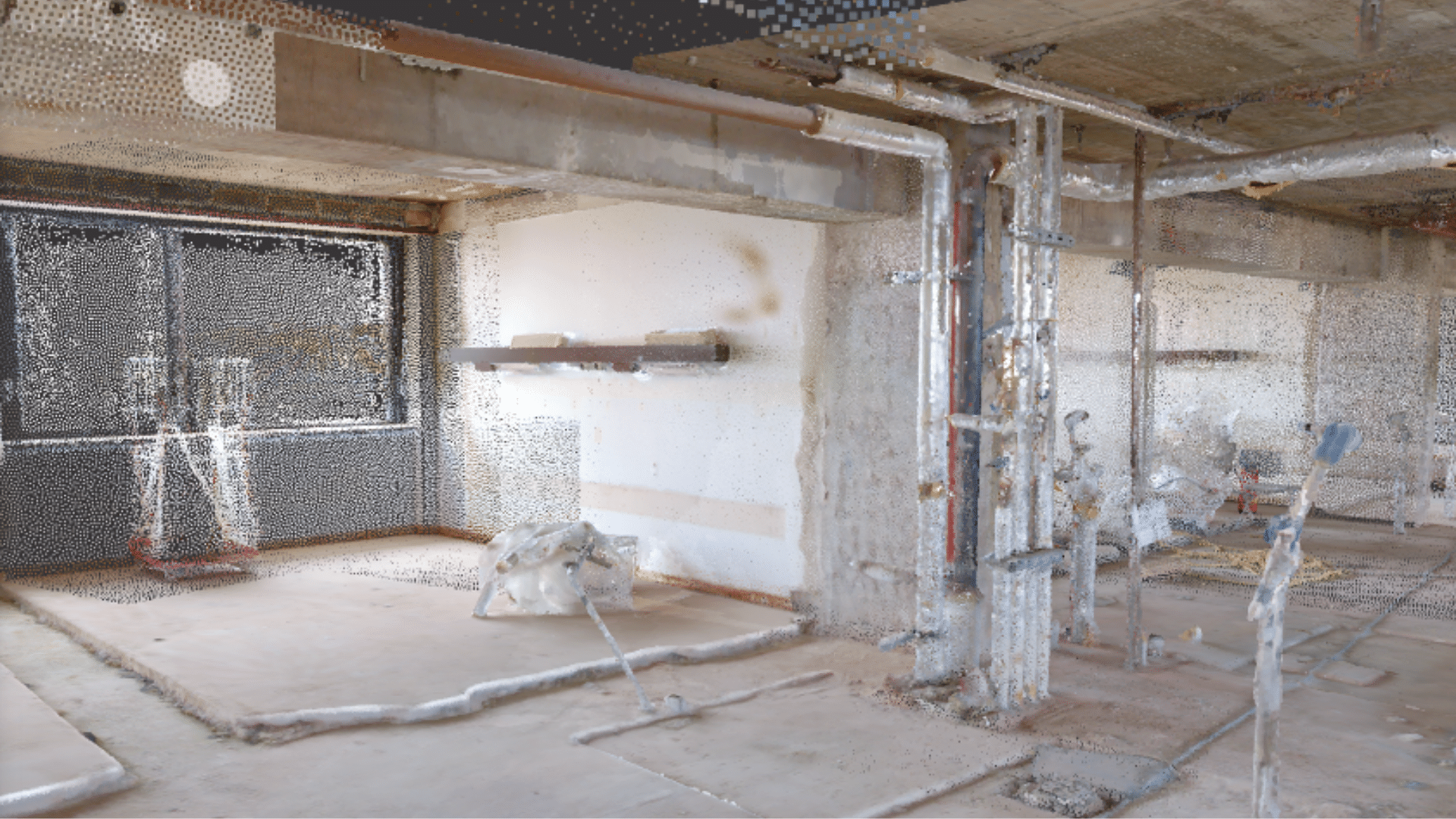

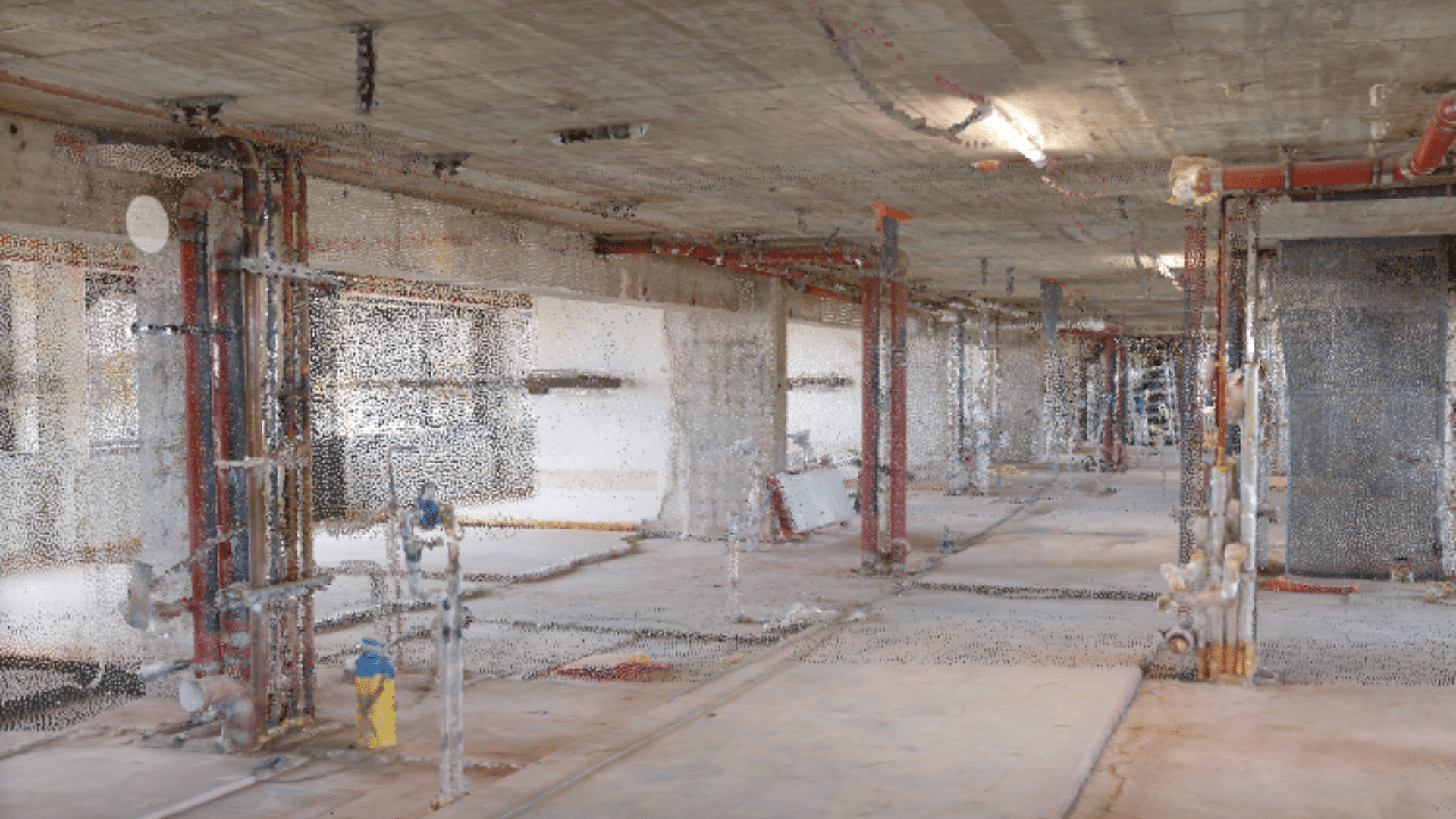

3D-Laserscanning ist eine Messtechnologie, bei der ein rotierender Laserstrahl Millionen von Messpunkten in kürzester Zeit erfasst und eine hochpräzise dreidimensionale Punktwolke des real existierenden Gebäudes erzeugt. Im Klinikbetrieb bietet dieses Verfahren entscheidende Vorteile:
- Minimale Beeinträchtigung des Betriebs: Scans können in Nachtschichten oder während ruhigerer Betriebsphasen durchgeführt werden. Moderne Laserscanner erfassen ganze Flure und Technikräume in wenigen Minuten.
- Millimetergenaue Bestandserfassung: Kliniken haben häufig über Jahrzehnte Umbaumaßnahmen erfahren, die selten vollständig dokumentiert wurden. Der Laserscan liefert den tatsächlichen Ist-Zustand, unabhängig davon, was auf dem Plan steht.
- Erfassung komplexer TGA-Systeme: Gerade bei hochdichten technischen Einbauten (Lüftung, Medizingas, EDV-Trassen, Brandschutz) zeigt das Laserscanning seine Stärken: Kollisionen, Platzreserven und tatsächliche Bauteillagen werden sichtbar.
- Datenschutzkonformer Betrieb: Professionelle Scan-Dienstleister arbeiten mit klar definierten Protokollen, um sicherzustellen, dass keine patientenbezogenen Daten erfasst werden.
Im Vergleich zu konventioneller Bestandsaufnahme per Hand reduziert Laserscanning den Erfassungsaufwand um bis zu 60 %. Für große Klinikgebäude, die andernfalls über Monate vermessen werden müssten, ist das ein erheblicher wirtschaftlicher Vorteil.

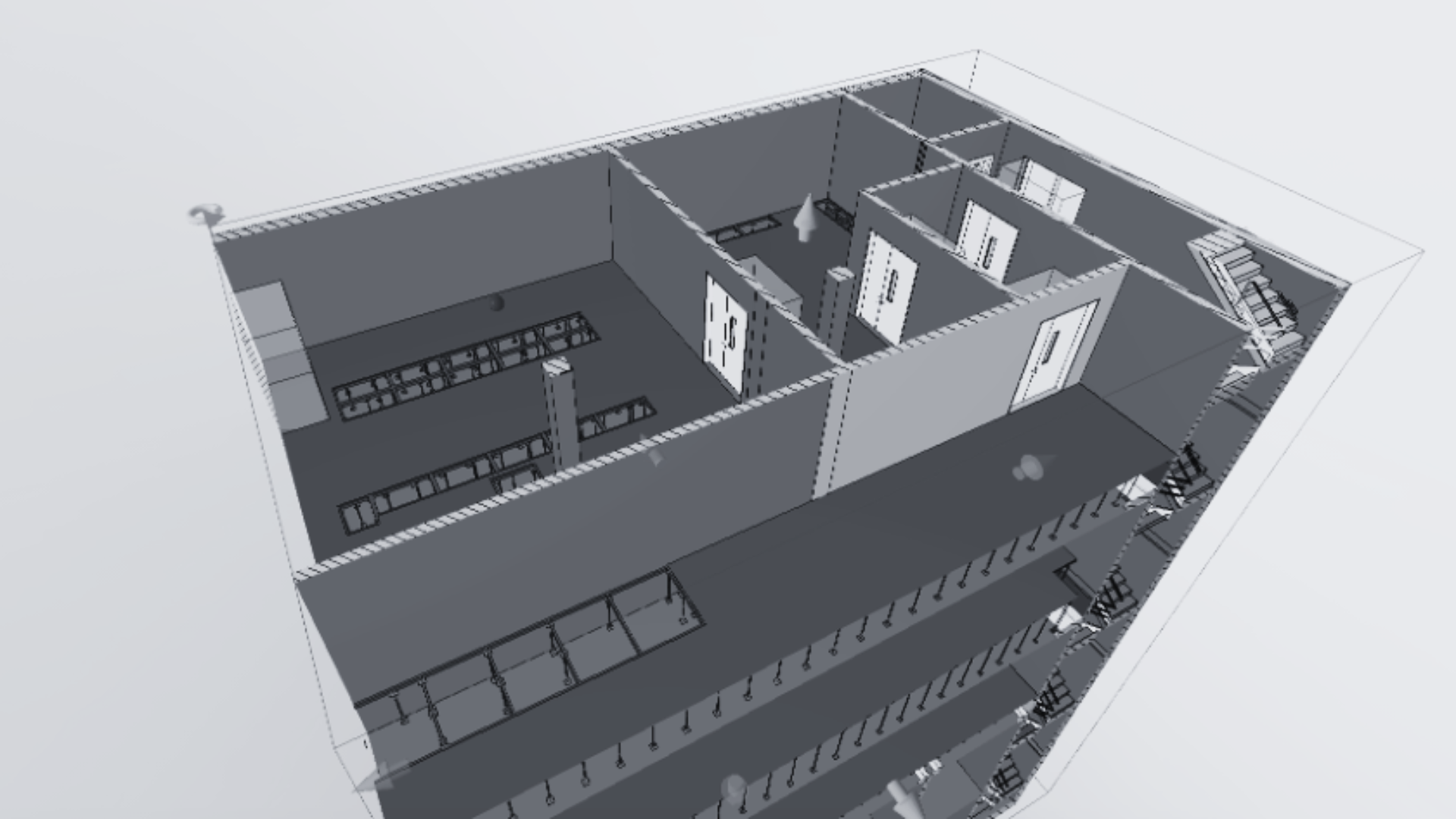

Scan2BIM: Vom Laserscan zum strukturierten Bestandsmodell

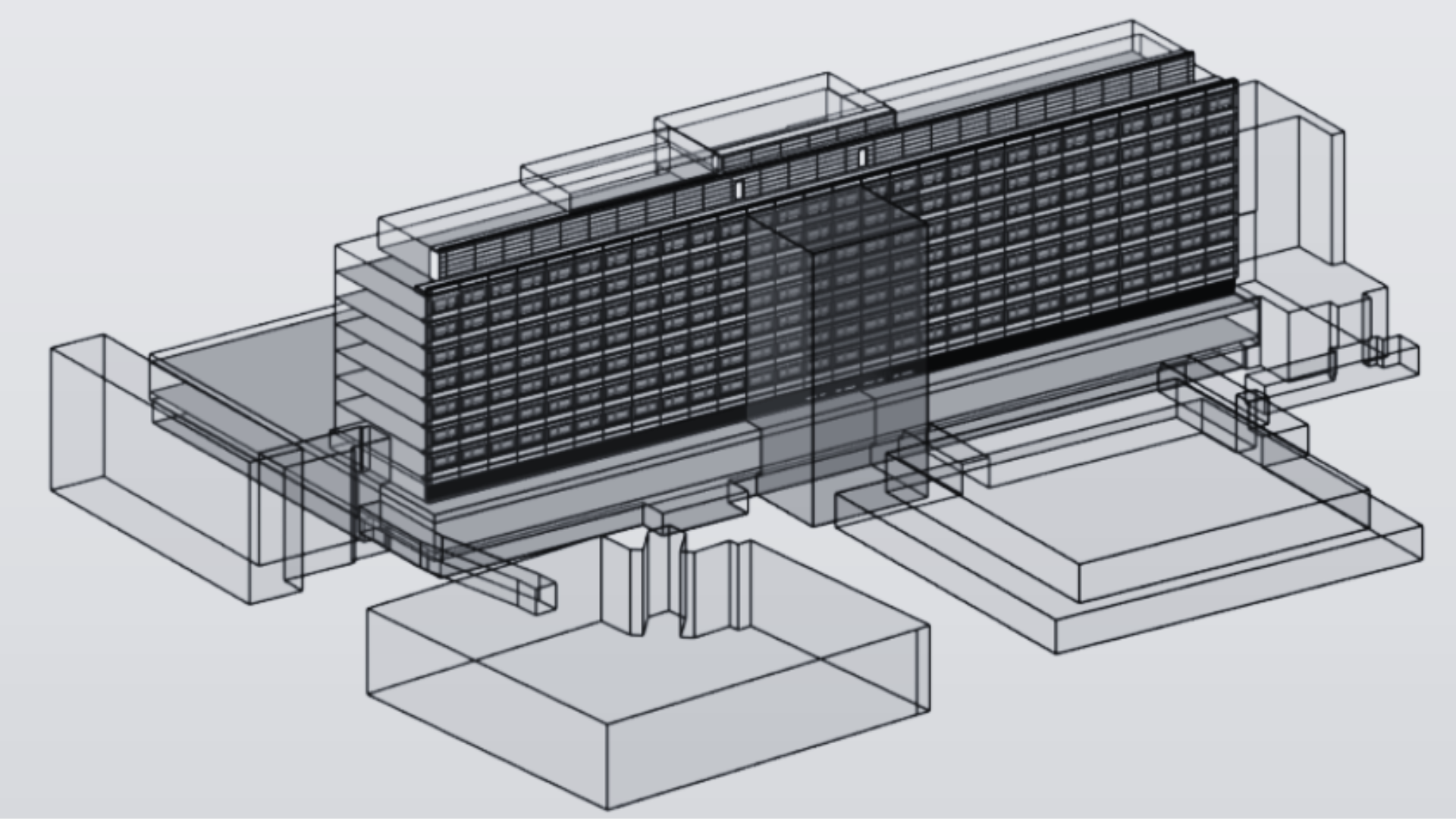

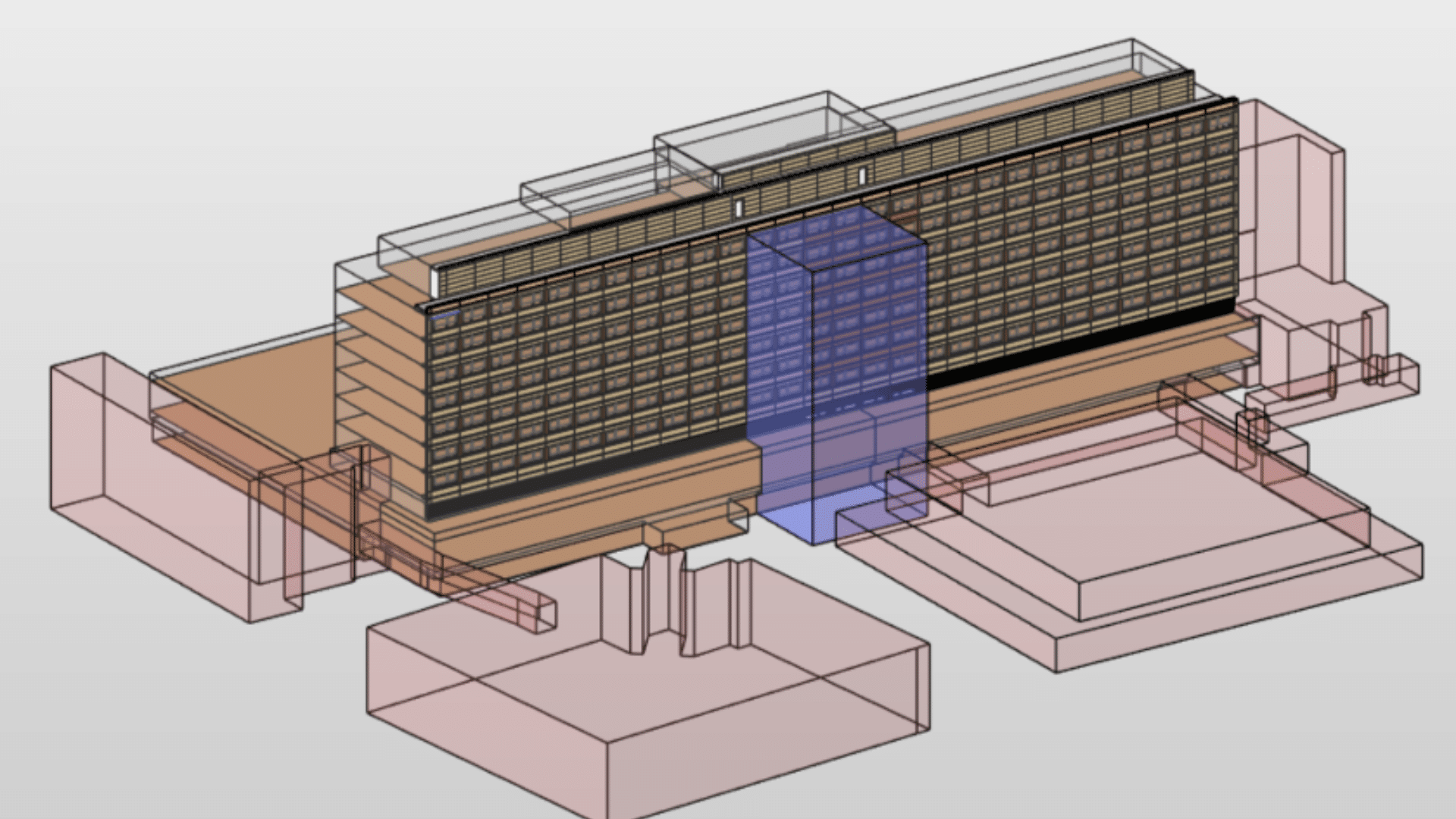

Der nächste Schritt nach der Bestandserfassung ist die Modellierung: aus der Punktwolke entsteht ein strukturiertes BIM-Modell, das sogenannte Scan2BIM-Verfahren. Dabei wird die Punktwolke als Referenz genutzt, um ein digitales Informationsmodell zu erstellen, das geometrische Struktur und alphanumerische Daten vereint.
Für den Klinikbau ist dabei ein nutzungsorientierter Ansatz entscheidend: Nicht jeder Bereich eines Krankenhauses benötigt dieselbe Modellierungstiefe. Im Sinne des BIM4FM-Grundsatzes – „so viel wie nötig, so wenig wie möglich“ – wird festgelegt, welche Daten für welchen Anwendungsfall tatsächlich erforderlich sind:
- Für Umbauprojekte im laufenden Betrieb sind exakte Geometrien der TGA-Systeme und Tragstruktur essenziell, um Kollisionen in der Planung zu erkennen und teure Überraschungen auf der Baustelle zu vermeiden.
- Für Flächen- und Reinigungsmanagement genügt oft eine vereinfachte Raumstruktur mit Raumstammdaten, Flächenangaben und Bauteilinformationen zu Oberflächen.
- Für Wartung und Instandhaltung stehen Anlagenidentifikation, Verortung und Verknüpfung mit technischen Daten im Vordergrund.
Das As-Built-Modell, das aus dem Scan2BIM-Prozess entsteht, ist keine Blaupause aus dem Neubau – sondern eine verlässliche, validierte Abbildung des tatsächlichen Gebäudezustands. Es bildet die Grundlage für alle weiteren Planungsschritte im Bestand.
Baufortschrittskontrolle: Automatisierter Soll-Ist-Abgleich mit farblicher Visualisierung
Im Klinikbau ist die lückenlose Kontrolle des Baufortschritts besonders kritisch, denn schließlich hat jede Verzögerung direkte Auswirkungen auf den laufenden Betrieb, die Stationsbelegung und die Patientenversorgung. Genau hier entfaltet das Laserscanning einen weiteren, oft unterschätzten Mehrwert: Der automatisierte, KI-gestützte Soll-Ist-Abgleich zwischen Punktwolke und BIM-Modell.
Das Prinzip ist denkbar klar: In regelmäßigen Abständen, wöchentlich oder nach definierten Bauabschnitten, wird die Baustelle neu eingescannt. Spezialisierte Softwareplattformen gleichen die entstehende Punktwolke automatisch mit dem hinterlegten BIM-Modell und dem Bauzeitenplan ab. Das Ergebnis ist kein subjektiver Statusbericht, sondern eine objektive, bauteilgenaue Auswertung des tatsächlichen Baufortschritts.

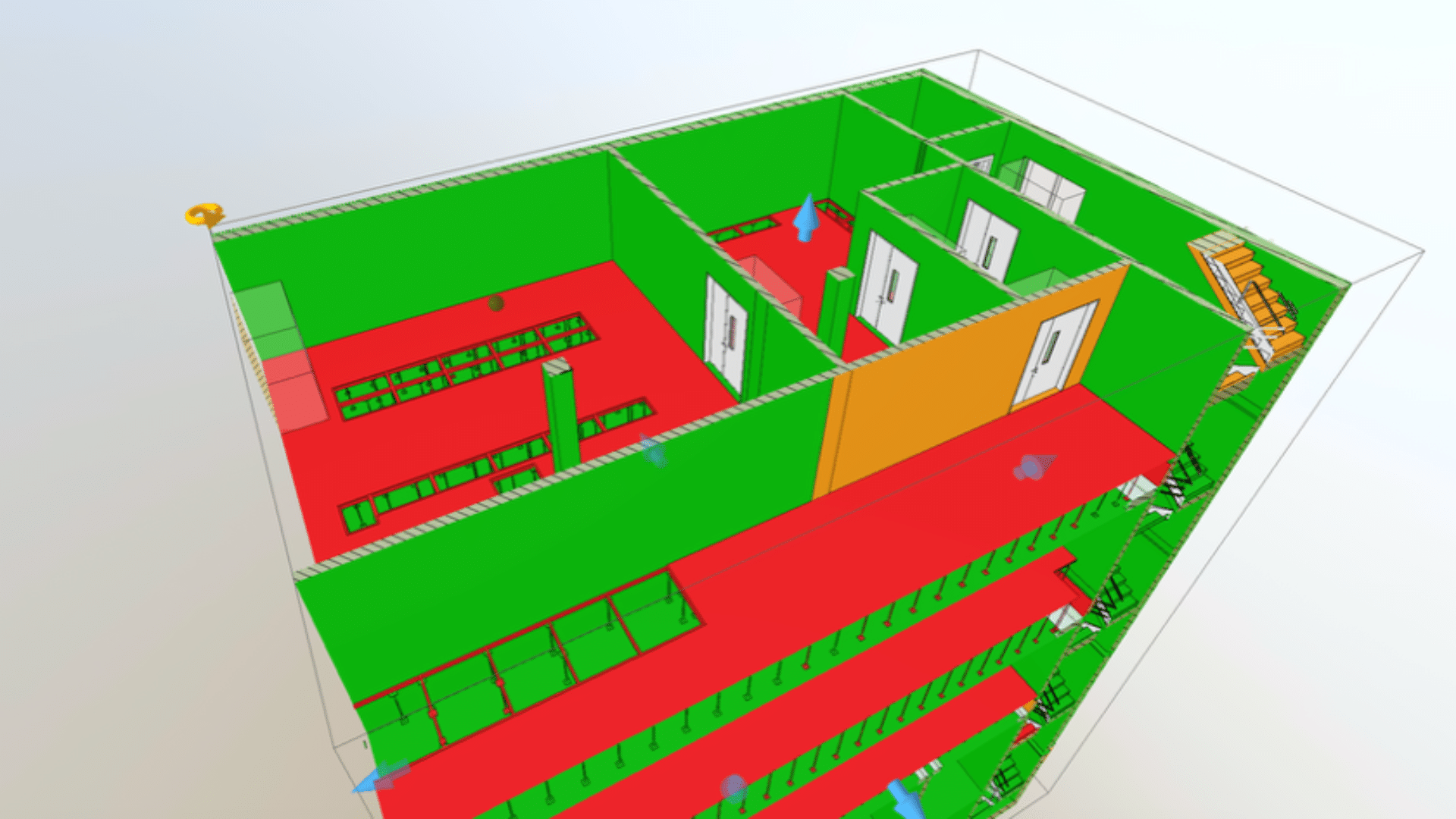

Das Herzstück dieser Methode ist die farbliche Klassifikation jedes einzelnen Bauteils direkt in der Punktwolke. Gängige Plattformen unterscheiden dabei drei Kategorien:
- Grün – korrekt verbaut: Das Bauteil wurde innerhalb der definierten Toleranz ausgeführt und entspricht dem BIM-Modell.
- Orange – abweichend verbaut: Das Bauteil ist vorhanden, weicht jedoch in Lage, Geometrie oder Ausführung von der Planung ab und erfordert Prüfung oder Anpassung.
- Rot – fehlendes Bauteil: Das Bauteil ist im BIM-Modell geplant, wurde aber noch nicht ausgeführt – ein direkter Hinweis auf Rückstand im Bauzeitenplan.
Diese Ampellogik macht den Projektstatus für alle Beteiligten sofort lesbar – vom BIM-Koordinator bis zur Bauleitung. Erkannte Abweichungen werden automatisch als Issues erfasst und lassen sich als BCF-Datei in gängige Planungsumgebungen exportieren, wo sie direkt zugewiesen und nachverfolgt werden können. Für akzeptable Abweichungen besteht außerdem die Möglichkeit, das BIM-Modell automatisch auf den tatsächlich verbauten Ist-Zustand zu aktualisieren, ohne dass eine Person stundenlanges manuelles Nachmodellieren betreibt.
Für die Termin- und Kostensteuerung ist zusätzlich die Verknüpfung mit dem 4D-Bauterminplan entscheidend: Auf Basis der gescannten Ist-Situation lässt sich der objektive Fertigstellungsgrad je Gewerk und Bauabschnitt berechnen, inklusive der prognostizierten Auswirkungen auf den weiteren Ablauf.
Im Klinikbau ist dieser Informationsvorsprung besonders wertvoll:
- Liegt ein Gewerk hinter dem Plan, können Folgegewerke rechtzeitig umterminiert werden bevor Engpässe auf der Baustelle entstehen und den laufenden Betrieb beeinträchtigen.
- Scan-basierte Fortschrittsberichte liefern manipulationssichere, datierte Belege über den tatsächlichen Baustand, dies ist essenziell für die Mittelverwendung bei fördermittelgebundenen Klinikprojekten.
- Kurze Bauzeitfenster im laufenden Betrieb (Nacht, Wochenende) können präzise bewertet und für den nächsten Scan-Zyklus optimal geplant werden.
Praxisprojekte zeigen, dass Scan-basierte Baufortschrittskontrolle Kosteneinsparungen von 8–15 % ermöglicht, die Termintreue um bis zu 25 % verbessert und Nacharbeiten um bis zu 40 % reduziert – Zahlen, die im kostenintensiven Klinikbau ein erhebliches Optimierungspotenzial bedeuten.
"Der automatisierte Soll-Ist-Abgleich zwischen Punktwolke und BIM-Modell ersetzt subjektive Baufortschrittsberichte durch objektive, farbkodierte Daten – und gibt dem Projektteam die Kontrolle zurück."
Kai Weist
Scan2BIM2FM: Die Brücke in den Klinikbetrieb
Der eigentliche Mehrwert entsteht erst, wenn das BIM-Modell aus dem Scan2BIM-Prozess mit dem Facility Management verknüpft wird, dies beschreibt den Kern des Scan2BIM2FM-Ansatzes. Im Klinikbetrieb bedeutet das: Die digitale Bestandserfassung ist kein Selbstzweck, sondern der Startpunkt eines datengetriebenen Betriebsmodells.
Im CAFM-System (Computer-Aided Facility Management) laufen die Informationsstränge zusammen. Raumstrukturen, Anlagenkennzeichnungen und Bauteilinformationen aus dem BIM-Modell werden mit dynamischen Betriebsinformationen verknüpft: Wartungszyklen, Prüfnachweisen, Medizinproduktelisten, Hygieneplänen und Energiedaten. Durch die eindeutige Zuordnung über BIM-IDs entfällt doppelte Datenpflege.
Was das im Klinikalltag konkret bedeutet:
- Wartungstechniker lokalisieren Anlagen direkt über das Modell, wodurch Suchzeiten reduziert und Stillstandszeiten minimiert werden.
- Flächen für Reinigungsausschreibungen werden automatisiert ohne manuelle Aufmaße aus dem Modell abgeleitet.
- Umzüge und Belegungsplanungen von Stationen können modellbasiert simuliert werden, was oft ein kritischer Faktor bei laufendem Umbauten ist.
- Energieeffizienz und ESG-Berichtspflichten werden durch die strukturierte Datenbasis valide unterstützt.
- Die Punktwolke bleibt als visuelle Realitätsebene im System verfügbar und dient somit zur Verortung, Zustandsbeurteilung und Schulung des technischen Personals.
Der Transformationsfonds für Krankenhäuser und die zunehmenden ESG-Anforderungen erzeugen Druck, diese digitale Infrastruktur zu schaffen. Kliniken, die heute in Scan2BIM2FM investieren, sichern nicht nur ihre aktuellen Umbauprojekte ab, sie schaffen zugleich die Datenbasis für einen dauerhaft effizienten, resilienten Klinikbetrieb.
Fazit
BIM und Laserscanning sind im Klinikbetrieb keine zukunftsweisenden Technologien, die irgendwann kommen werden. Sie sind eine operative Notwendigkeit für jeden, der Krankenhäuser sicher, effizient und nachhaltig betreiben will, weil gerade der Umbau im laufenden Betrieb die Standardsituation ist.
Der Scan2BIM2FM-Ansatz, ergänzt durch eine konsequente Baufortschrittskontrolle, schließt die Lücke zwischen baulicher Realität und digitalem Betriebsmodell. Er liefert das, was im Klinikbau so oft fehlt: Eine verlässliche, aktuelle und nutzbare Datenbasis für Planung, Koordination, Baudurchführung und täglichen Betrieb.
Die entscheidende Frage ist nicht mehr ob, sondern wann und wie: Welche Bereiche des Krankenhauses werden als Erstes erfasst? Welche Anwendungsfälle generieren den schnellsten Mehrwert? Und welche digitale Infrastruktur wird benötigt, um die Daten dauerhaft nutzbar zu halten?
